نحوه محاسبه و برآورد هزینه آهن آلات در پروژه های عمرانی
برآورد هزینه آهنآلات پروژه از متره و مشخصات فنی تأییدشده شروع میشود، نه از یک «قیمت متوسط آهن» یا حدس مصرف بر اساس متراژ ساختمان. عدد قابلدفاع زمانی به دست میآید که مقدار هر قلم، مبنای وزن، قیمت تاریخدار و همه هزینههای تحویل با تعریف یکسان ثبت شوند.
این راهنما برای بودجهریزی و مقایسه پیشنهادهای خرید است؛ مقدار و نوع مقاطع سازهای باید از نقشهها، فهرست مقادیر و تأیید مسئول فنی پروژه بیاید.
برآورد اولیه با قیمت خرید نهایی چه تفاوتی دارد؟
| مرحله | داده قابل استفاده | خروجی درست |
|---|---|---|
| برآورد مفهومی | دامنه و گزینههای اولیه پروژه | یک بازه بودجه با فرضهای صریح؛ نه مقدار قطعی خرید |
| برآورد اجرایی | نقشه و متره بازبینیشده، فهرست مقاطع و برنامه اجرا | مقدار هر قلم و زمان تقریبی نیاز |
| استعلام خرید | مشخصات نهایی، مقدار، محل تحویل و شرایط معامله | مقایسه پیشنهادهای هممبنا و هزینه تحویلشده |
هر بار که نقشه، گرید، ابعاد، برنامه خرید یا محل تحویل تغییر میکند، برآورد نیز باید با شماره نسخه و تاریخ جدید ثبت شود. بهروزرسانی تاریخ بدون تغییر واقعی دادهها، برآورد را معتبر نمیکند.

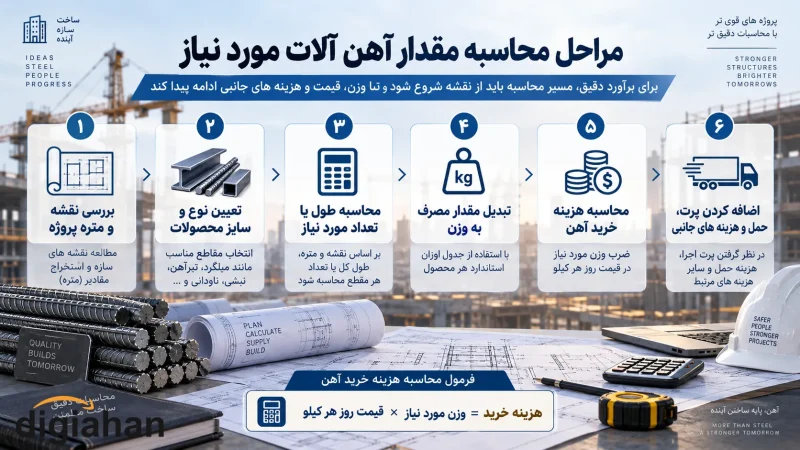

مراحل محاسبه هزینه آهنآلات پروژه
- اقلام را از متره تفکیک کنید: میلگرد، تیرآهن، نبشی، ناودانی، پروفیل، ورق و متعلقات را در ردیفهای جدا بنویسید. نام بازاری بهتنهایی کافی نیست؛ گرید، استاندارد، ابعاد، طول و وضعیت تحویل را نیز ثبت کنید.
- مقدار را به مبنای قابل خرید تبدیل کنید: تعداد، طول یا مساحت را با جرم واحد همان محصول به کیلوگرم یا تن تبدیل کنید. واحد همه ردیفها باید روشن باشد.
- پرت و طولهای تجاری را در مقدار خرید اعمال کنید: پرت یک درصد ثابت برای همه پروژهها نیست. الگوی برش، طول شاخه، وصله، بستهبندی و امکان استفاده از باقیماندهها روی آن اثر دارد.
- قیمت تاریخدار بگیرید: تاریخ و ساعت استعلام، مدت اعتبار، واحد قیمت، مالیات و محل تحویل را روی پیشنهاد ثبت کنید.
- هزینه تحویلشده را بسازید: خدمات برش یا آمادهسازی، بستهبندی، بارگیری، حمل، تخلیه، بازرسی یا مدارک سفارشی و سایر اقلام قراردادی را جداگانه اضافه کنید.
- قبل از جمعزدن، پیشنهادها را هممبنا کنید: دو قیمت فقط وقتی قابل مقایسهاند که محصول، گرید، مقدار، مبنای وزن، مالیات، حمل و شرایط پرداخت یکسان یا شفافسازی شده باشند.
فرمول درست برای بودجه خرید
هزینه پایه هر ردیف = مقدار قابل خرید × قیمت واحد تاریخدار
بودجه تحویلشده = مجموع هزینه پایه ردیفها + خدمات + بستهبندی/بارگیری + حمل/تخلیه + مالیات و هزینههای قراردادی
پرت باید یا در مقدار قابل خرید لحاظ شود یا بهصورت ردیف مستقل محاسبه شود؛ افزودن آن در هر دو محل باعث دوبارهشماری میشود. تخفیف نیز باید فقط بر همان مبنایی اعمال شود که فروشنده در پیشفاکتور نوشته است.

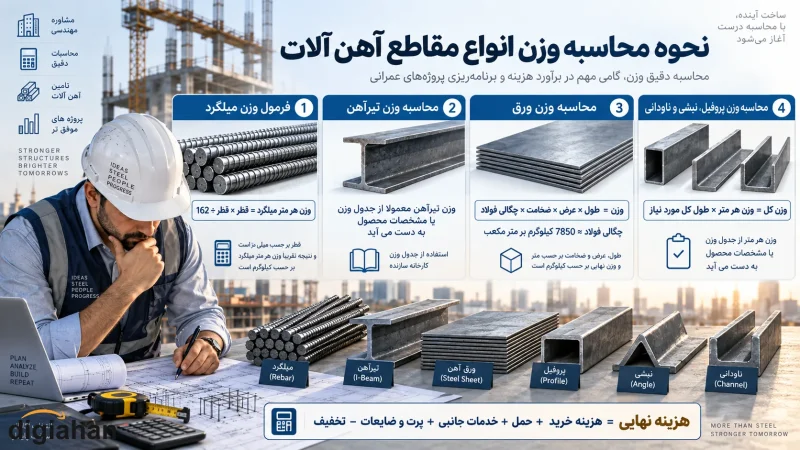

وزن مقاطع را چگونه محاسبه کنیم؟
تیرآهن، ناودانی و نبشی
برای مقاطع نوردشده از جرم واحد طولِ جدول همان نوع و سری مقطع استفاده کنید:
وزن نظری = طول کل × جرم هر متر
برای نمونه، جدول رسمی Orange Book جرم هر متر را برای سریهای مشخص IPE، HE و دیگر مقاطع جداگانه منتشر میکند. مقدار یک سری را به سری یا محصول دیگری تعمیم ندهید. در خرید واقعی، جدول کارخانه و مشخصات همان محموله نیز باید کنترل شود.
ورق فولادی
برای تخمین نظری ورق تخت بدون پوشش میتوان از رابطه زیر استفاده کرد:
وزن نظری = طول × عرض × ضخامت × چگالی فرضشده
اگر طول و عرض بر حسب متر و ضخامت بر حسب متر باشد، با فرض جرم حجمی ۷۸۵۰ کیلوگرم بر مترمکعب، نتیجه بر حسب کیلوگرم است. این عدد یک تخمین نظری است؛ تلرانس ابعادی، پوشش، لبه، بستهبندی و مبنای تسویه سفارش باید جداگانه بررسی شوند.
میلگرد
رابطه تقریبی d²÷۱۶۲ برای جرم هر متر میلگرد دایرهای با قطر اسمی d بر حسب میلیمتر از فرض چگالی فولاد به دست میآید؛ این رابطه جای جدول استاندارد یا داده تولیدکننده و وزن واقعی تحویل را نمیگیرد. برای سفارش نهایی، نوع میلگرد، قطر اسمی، طول، تعداد، گرید و استاندارد را کنار مبنای وزن بنویسید.
راهنمای تفصیلی تفاوت جرم واحد، وزن شاخه و وزن واقعی را در مقاله نحوه خواندن جدول وزن آهنآلات ببینید.
وزن نظری، خالص و ناخالص را مخلوط نکنید
- وزن نظری: حاصل جدول مقطع یا محاسبه هندسی با فرضهای مشخص است.
- وزن خالص: وزن خود کالاست؛ تعریف دقیق آن باید در سفارش و سند توزین روشن باشد.
- وزن ناخالص: ممکن است بستهبندی، بندیل یا اجزای دیگری را نیز دربر گیرد.
- وزن تسویه: باید طبق قرارداد و مدارک معامله تعیین شود؛ اختلاف وزن بهتنهایی کیفیت یا مجازبودن کالا را ثابت نمیکند.
جدول پیشنهادی برآورد
| کد ردیف | محصول و مشخصات | مقدار خالص | پرت/تبدیل خرید | مقدار خرید | مبنای وزن | قیمت/تاریخ/اعتبار | هزینه تحویلشده |
|---|---|---|---|---|---|---|---|
| … | … | … | … | … | جدول/باسکول/قرارداد | … | … |

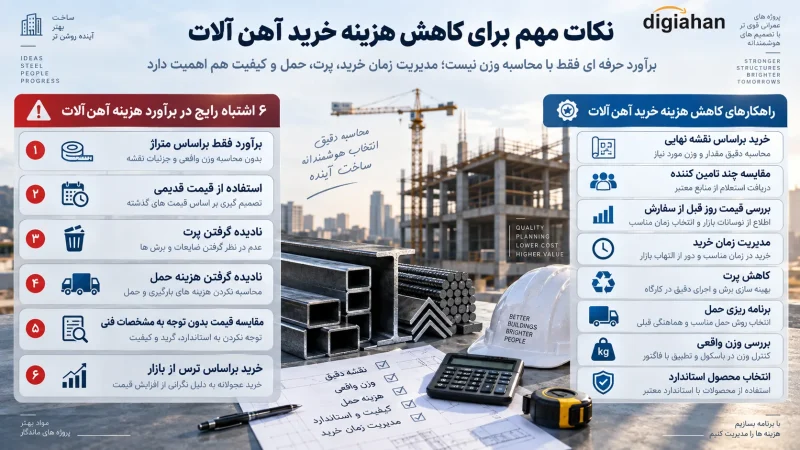

هفت خطای رایج
- تخمین مقدار قطعی فقط از روی زیربنا و بدون نقشه و متره؛
- استفاده از یک میانگین قیمت برای میلگرد، تیرآهن، پروفیل و ورق؛
- مقایسه قیمت کیلویی با قیمت شاخهای یا تنی بدون تبدیل واحد؛
- استفاده از وزن جدول یک سری مقطع برای سری یا کارخانه دیگر؛
- افزودن پرت هم به مقدار و هم به هزینه نهایی؛
- حذف حمل، تخلیه، خدمات و مالیات از مقایسه؛
- تبدیل نگرانی از تغییر بازار به توصیه قطعی برای خرید یکجا یا مرحلهای. زمان خرید باید با برنامه اجرا، فضای نگهداری، نقدینگی و شرایط واقعی پیشنهاد هماهنگ شود؛ این مقاله پیشبینی قیمت ارائه نمیکند.
چکلیست قبل از تأیید سفارش
- نسخه نقشه و متره، تاریخ و مسئول تأیید مشخص است.
- استاندارد، گرید، ابعاد، طول، تعداد و وضعیت تحویل هر ردیف نوشته شده است.
- مبنای وزن نظری/توزینشده و خالص/ناخالص روشن است.
- پرت با الگوی برش و طولهای قابل تأمین کنترل شده است.
- قیمت، واحد، اعتبار، مالیات و شرایط پرداخت ثبت شده است.
- هزینه و مسئولیت بارگیری، حمل، بیمه و تخلیه روشن است.
- مدارک بازرسی یا ردیابی فقط در صورت الزام سفارش، با نوع مدرک مشخص درخواست شده است.
- جمع نهایی با یک پیشنهاد هممبنا یا کنترل مستقل بازبینی شده است.
منابع فنی
- ISO 404:2013 — الزامات عمومی تحویل فنی محصولات فولادی
- ISO 10474:2013 — انواع مدارک بازرسی مطابق الزامات سفارش
- ArcelorMittal Orange Book — جرم واحد طول و مشخصات مقاطع IPE
- European Commission JRC — فرض جرم حجمی فولاد در محاسبات سازهای
برای استعلام، هر گروه را با مشخصات خودش بررسی کنید: میلگرد، تیرآهن، پروفیل و ورق. پیش از سفارش سازهای، مقدار و مشخصات را با طراح یا مسئول فنی پروژه تطبیق دهید.
